网友整理的超详细装修工期安排表

2021-11-18

在装修准备阶段,重要的一件事就是对施工工期的把控。业主可以要求施工工长提供一份装修工期安排表,一方面根据这份工期安排表来维护自己的合法权益,另一方面在施工的重要环节能够及时验收!下面就来看看装修完的网友整理的这份超详细的工期安排表。

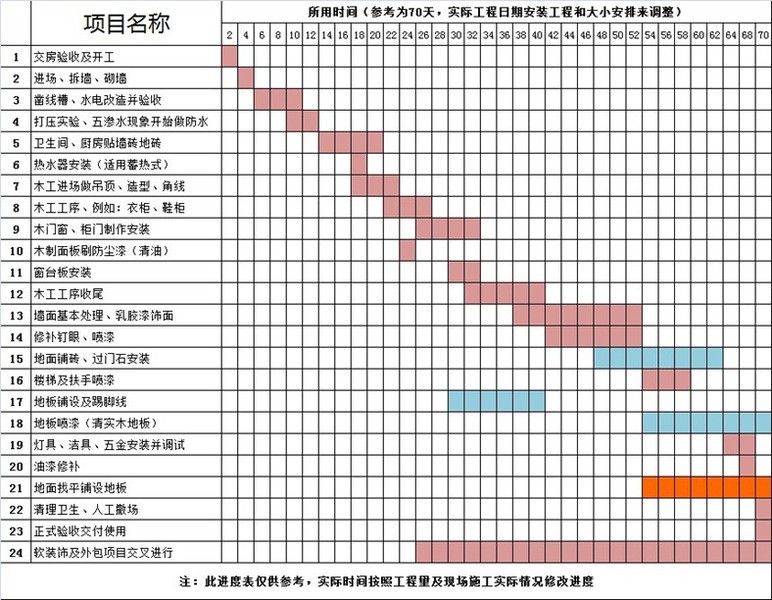

网友整理的超详细装修工期安排表

施工前:

开工倒计时15天

多家对比选定装修公司之后确定设计定方案,实地测量相关数据之后,确定终方案。在这段时间里,业主还需要选好装修所用主要材料,尤其是瓷砖和橱柜。因为橱柜一般都是定制的,需要一个月左右才能完成。瓷砖则是开工后先用到的,所以在装修前期,一定要先选好橱柜和瓷砖。

开工倒计时5天

自己对家装费用进行初步预算,同家装公司的预算进行比较。确定所要使用的材料之后签定装修合同,付首期装修款。

开工倒计时2天

进场前做准备:门窗材料及辅助材料进场,与物业部门联系完成必要的手续;交钥匙给施工方。

网友整理的超详细装修工期安排表

施工中:

开工后,水电工和木工先进场施工。水电路改造需要4天到一周的时间,木工做吊顶、背景墙、现场制作柜子等需要15天左右。水电路改造完成后,瓦工开始进场铺瓷砖。先铺厨房和卫生间,后再铺公共部分,整个过程持续到第30天左右。木工完成工作后,油工开始进场,进行墙体刮腻子找平、木作和墙面的刷漆等工作,要持续到装修完工前两三天。在这段时间里,您可以到市场上找找喜欢的家具。

以上施工完成后,剩下的就基本上是装修的后期工程,这时候离装修完工还剩两三天的时间,木工回来安装窗帘杆、五金挂件等。在厂家订购的地板、门、洁具、橱柜等也开始陆续安装,还要进行厨房和卫生间的吊顶(厨卫吊顶与公共部分不同,需后期再吊),这些工作比较简单,每种只需1天左右时间,全部完工共需3天左右。

网友整理的超详细装修工期安排表

施工中重要环节的验收:

开工后1-2天:

敲墙体改结构。

开工后5-10天:

安水管装电路,管线材料处理验收,隐蔽工程验收。

开工后10-20天:

铺瓷砖做墙面,泥瓦工程验收,验收墙面材料,比如墙面漆和瓷砖等。

开工后20-30天:

做木工涂油漆,油漆材料进场验收,木工项目验收。

开工后30-50天:

铺地板做厨卫装设备,地板材料验收,橱柜到场安装验收,卫浴产品到场安装验收,买回电器并安装,卫浴产品到场安装验收。
